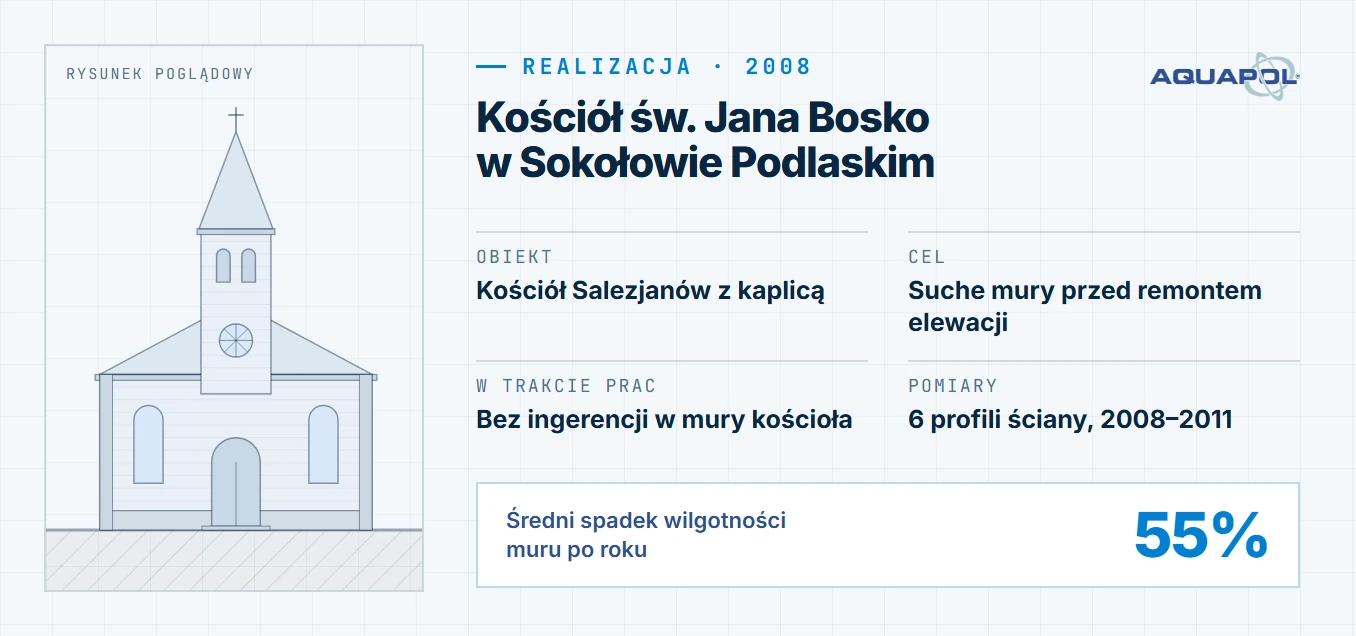

Parafia św. Jana Bosko w Sokołowie Podlaskim planowała remont elewacji kościoła i prace w strefie przyziemia. Najpierw jednak musiała poradzić sobie z wilgocią podciąganą z gruntu. Osuszenie ścian było dla parafii przedsięwzięciem priorytetowym.
Stan przed: mokre mury i zasolony tynk
Przy pomiarze wyjściowym w czerwcu 2008 roku najmokrzejszy punkt miał 9,45% wody w murze, 30 cm nad ziemią. Tynk wokół kościoła był zasolony i uszkodzony. Do tego dochodziły problemy, które nie biorą się z gruntu: nieszczelne rynny i obróbki gzymsów, brak parapetów, a w kaplicy skraplanie pary i pleśń.
Co zrobiliśmy

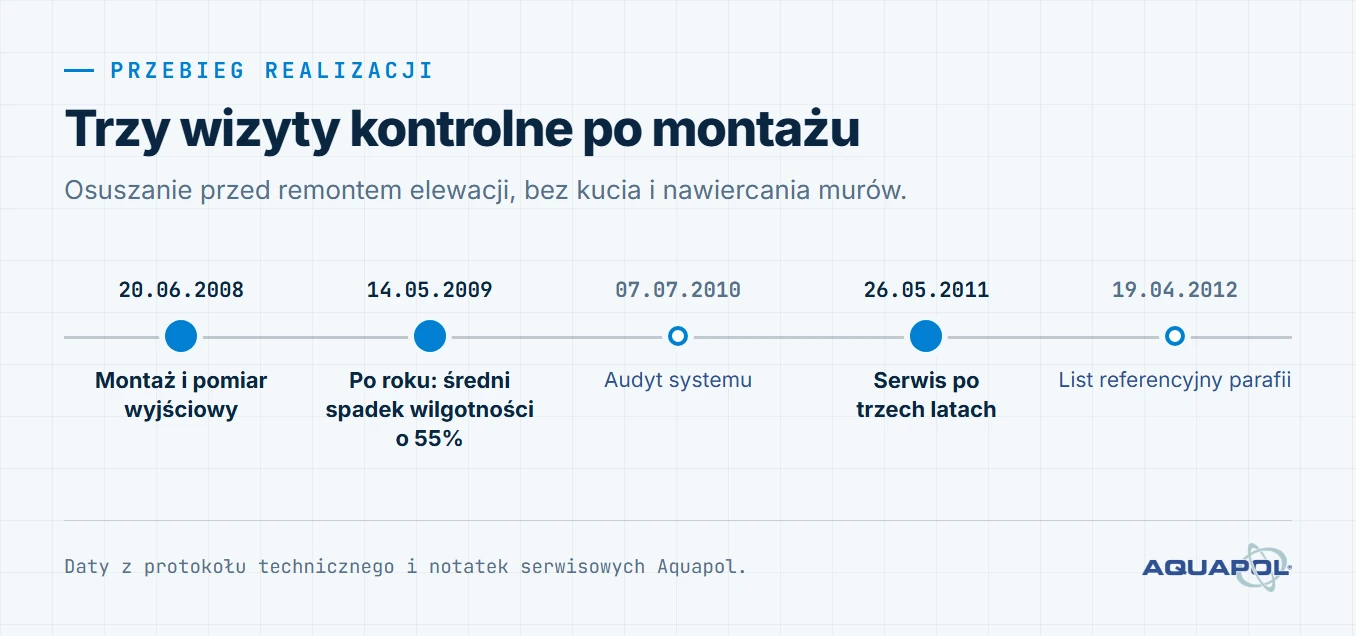

W czerwcu 2008 roku zamontowaliśmy system osuszania. Potem wracaliśmy trzy razy: na serwis w 2009 roku, audyt w 2010 i serwis w 2011. Przy każdej wizycie mierzyliśmy wilgotność i przekazywaliśmy parafii konkretne zalecenia: jaki tynk położyć, jak odprowadzić wodę z rur spustowych, jak zadbać o wentylację kaplicy i dzwonnicy.
Czego świadomie nie zrobiliśmy
Nie kuliśmy, nie podcinaliśmy i nie nawiercaliśmy murów kościoła. Metoda nie wymagała mechanicznej ingerencji w ściany.
Wynik: pomiary w tych samych punktach

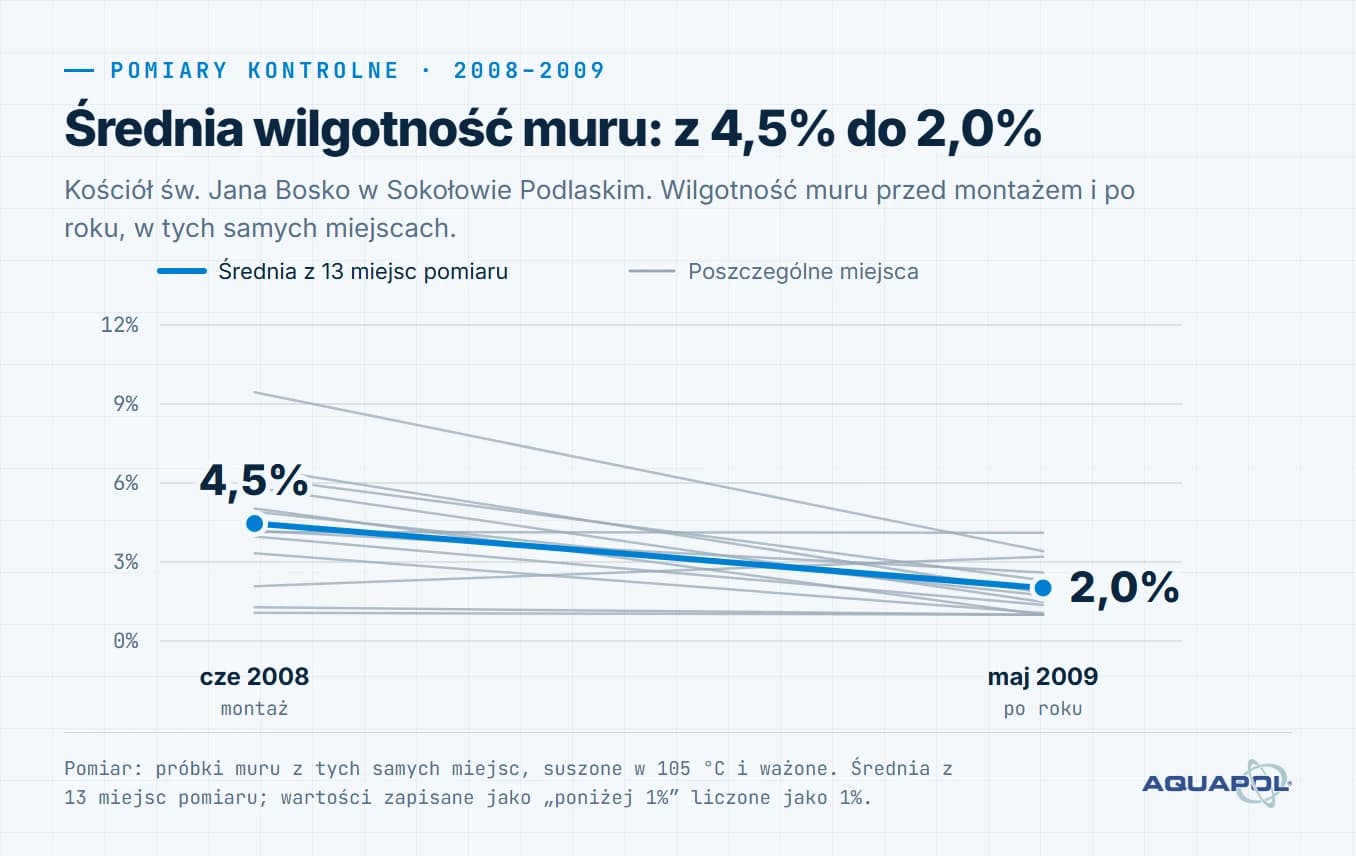

Po roku, w maju 2009, średni spadek wilgotności muru ze wszystkich pomiarów wyniósł 55%. Punkt M5 na wysokości 30 cm spadł z 9,45% do 3,41%, a punkt M4 na 60 cm z 6,58% do 1,83%. W 2011 roku ten sam punkt M4 na 60 cm miał już poniżej 1%. Pozostałych ścian nie dało się wtedy zbadać, bo parafia położyła na nich nowe tynki.
Jeden punkt zachował się inaczej. M4 na wysokości 30 cm wzrósł po roku z 2,08% do 3,20%, a w 2011 roku spadł do 1,37%. Pokazujemy pełne dane, a nie tylko najlepsze wiersze.

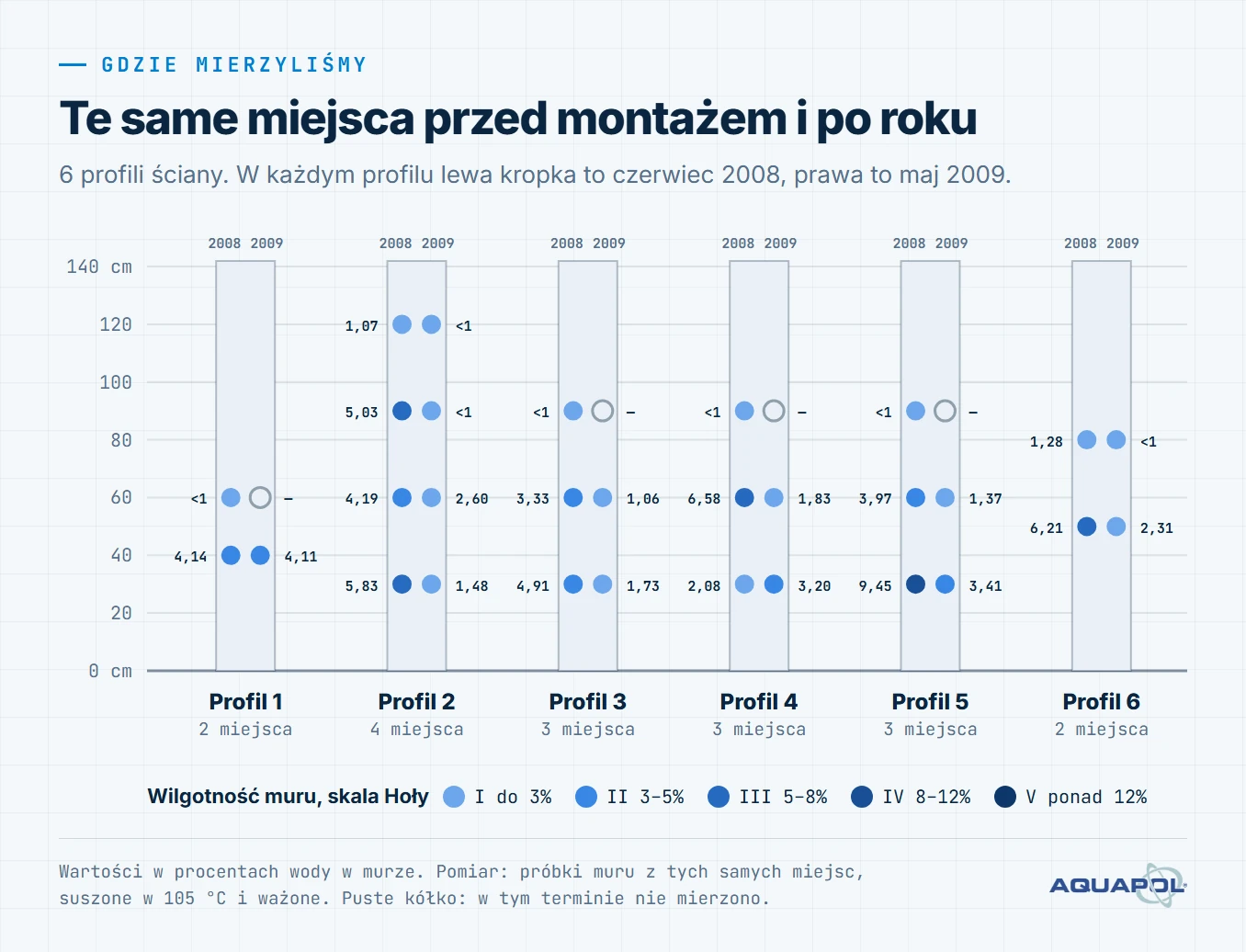

| Punkt pomiarowy | Metoda | Przed | Po |
|---|---|---|---|
| Mur M5, 30 cm | suszarkowo-wagowa | 9,45% (2008) | 3,41% (2009) |
| Mur M4, 60 cm | suszarkowo-wagowa | 6,58% (2008) | 1,83% (2009), poniżej 1% (2011) |
| Mur M6, 50 cm | suszarkowo-wagowa | 6,21% (2008) | 2,31% (2009) |
| Mur M2, 30 cm | suszarkowo-wagowa | 5,83% (2008) | 1,48% (2009) |
| Mur M2, 90 cm | suszarkowo-wagowa | 5,03% (2008) | poniżej 1% (2009) |
| Mur M3, 30 cm | suszarkowo-wagowa | 4,91% (2008) | 1,73% (2009) |
| Mur M4, 30 cm | suszarkowo-wagowa | 2,08% (2008) | 3,20% (2009), 1,37% (2011) |

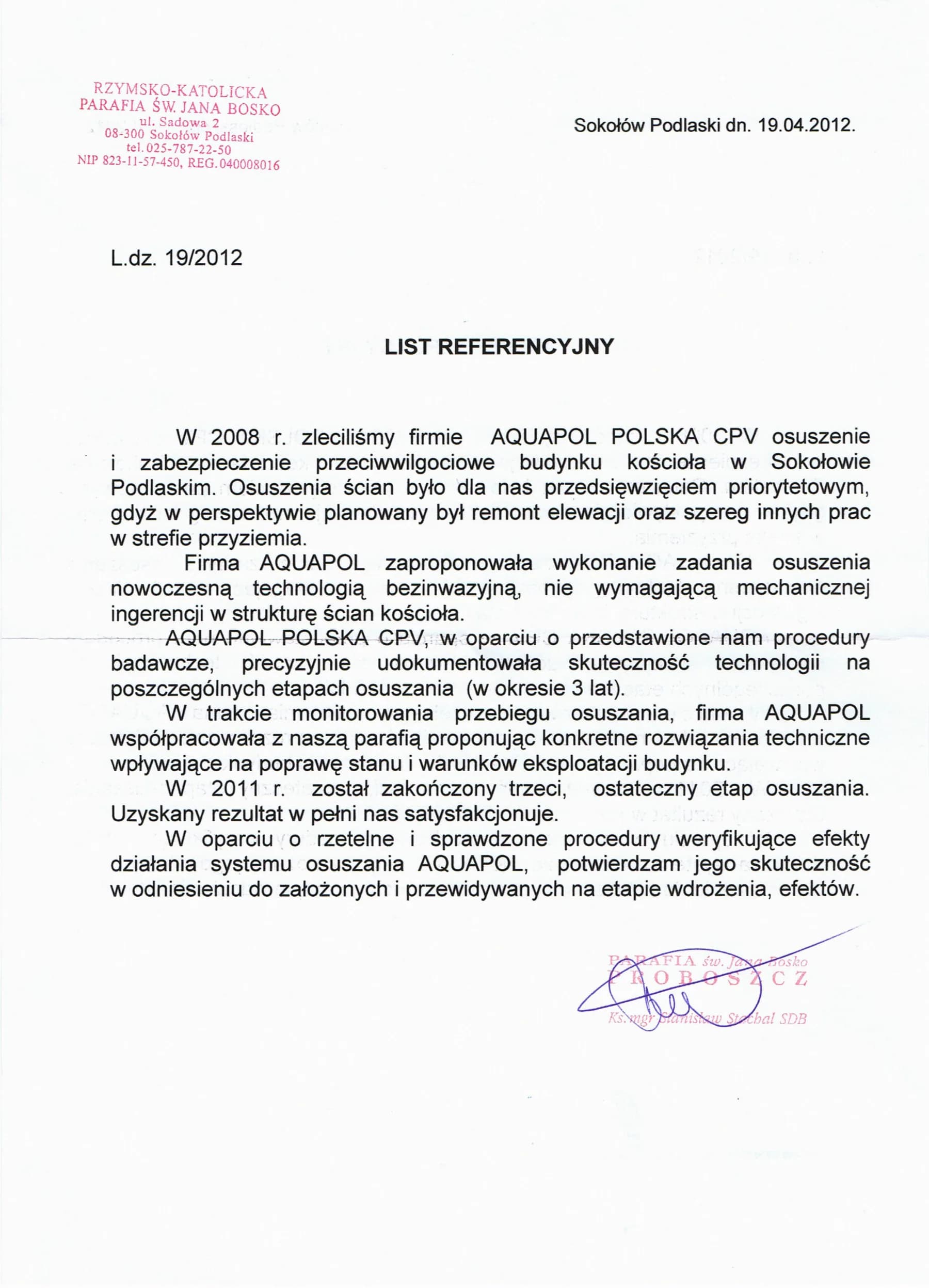

„W 2011 r. został zakończony trzeci, ostateczny etap osuszania. Uzyskany rezultat w pełni nas satysfakcjonuje."
- 01Osusz mury przed remontem elewacji, nie po nim. Inaczej wilgoć zniszczy nową elewację od dołu.
- 02Zacznij od rynien, rur spustowych, gzymsów i parapetów. Woda z góry potrafi zniweczyć osuszanie.
- 03Na zasolony mur kładź tynk wapienny albo renowacyjny, nie gipsowy ani z dużą ilością cementu.
- 04W kaplicy i dzwonnicy pilnuj wentylacji. Przy wilgotności powietrza stale powyżej 55% pojawia się pleśń.
Kiedy ten przypadek jest podobny do Twojego?
- Parafia planuje remont elewacji albo prace przy przyziemiu kościoła.
- Mury kościoła są zawilgocone od dołu, a tynk wokół budynku odpada.
- Nie chcesz naruszać murów kuciem, podcinaniem ani nawiercaniem.
- Potrzebujesz udokumentowanych pomiarów dla rady parafialnej albo konserwatora.
- 01Mury kościoła osuszono bez mechanicznej ingerencji w ściany.
- 02Po roku pomiary w tych samych punktach pokazały średni spadek wilgotności muru o 55%.
- 03Osuszanie było pierwszym etapem przed remontem elewacji, tak jak powinno.
